  • 建造師案例題某公路路面工程,里程樁號為K5+000~K29+000,總長度為24km。路面結構層分為級配礫石底基層、水泥穩定碎石基層、瀝青面層(單層)。建設單位(業主)希望施工單位盡可能用最短時間完成該路面工程施工。施工單位根據自己的能力準備組織2個路面施工隊平行施工以完成該路面工程。每個路面施工隊的施工能力相同,各完成12km。根據以往類似工程的施工經驗,底基層專業隊組(班組)施工進度(速度)200m/d(已經包含各種影響,下同);水泥穩定碎石基層專業隊組施工進度150m/d,養生時間至少7d,所需工作面的最小長度為1000m;瀝青面層專業隊組施工進度為160m/d,所需最小工作面長度1200m。要求施工單位用最快方式,根據上述給定條件組織路面工程線性流水施工。以下是施工單位所作的計算和施工進度計劃橫道圖: (1)各結構層工作的持續時間計算為底基層60d,基層80d,面層75d。 (2)底基層與基層之間邏輯關系STS(開始到開始)搭接關系,搭接時距計算結果為1000/200=5d。 (3)基層與面層之間的邏輯關系STS搭接關系,搭接時距計算結果為1200/150=8d,考慮到基層的養生至少7d,所以基層與面層的開始到開始時間間隔為8+7=15d。 (4)根據以上計算結果,路面工程的總工期=5+15+75=95d,其施工進度計劃橫道圖表示如下: 評價該施工單位所進行的計算正確性以及進度計劃安排的合理與否。 1)各工序的持續時間的計算是正確否?有錯請改正。 2)底基層與基層之間的搭接關系選擇正確否?為什么?有錯請改正。 3)底基層與基層之間的搭接時距計算正確否?有錯請改正。 4)基層與面層之間的搭接關系選擇正確否?為什么?有錯請改正。 5)基層與面層之間的搭接時距計算正確否?有錯請改正。 6)路面工程的總工期的計算以及其施工進度計劃橫道圖表示正確否?有錯請改正。

掃碼下載億題庫

精準題庫快速提分

參考答案

在工作(工序)持續時間計算和進度計劃安排方面:
1)工序的持續時間的計算是正確的。
2)底基層與基層之間的搭接關系選擇的正確STS,因?yàn)榈谆鶎涌煊诨鶎印?br/> 3)底基層與基層之間的搭接時距計算方面是正確。
4)基層與面層之間搭接關系的分析是錯誤的;因?yàn)槊鎸铀俣瓤煊诨鶎硬粦?yīng)選擇STS(開始到開始)的搭接關系;應該為FTF(完成到完成)搭接關系。
5)搭接時距計算是錯誤的;應該除以兩者中較快的速度=1200/160=7.5d,應該取8d??紤]到養生至少7d,所以FTF=8+7=15d。
6)路面工程總工期的計算錯誤;應改為,總工期=5+80+15=100d。

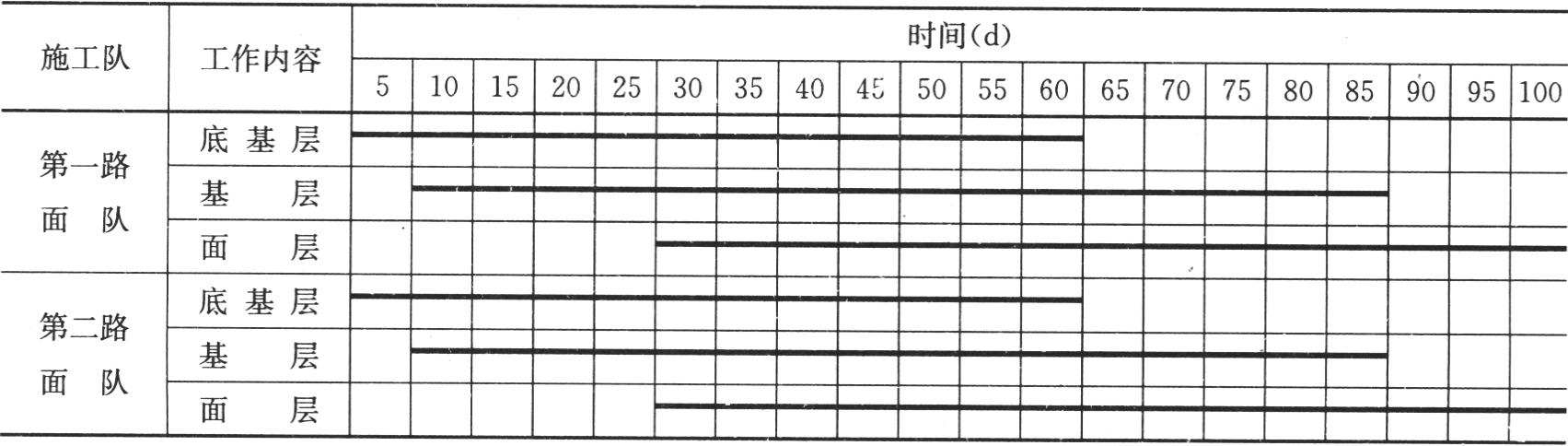

進度計劃橫道圖的表示是錯誤的;進度計劃橫道圖的正確表示應為:
