題干:某港堆場吹填工程,吹填面積為15000平方米,原地面平均標高-2.3m,吹填設計標高+3m,根據經驗估計沉降量0.5m,吹填土與固結土的比為1.3:1,吹填流失率為10%,選用4500立方米/h絞吸挖泥船施工,排管管徑700mm,岸管長度2000m,浮管長度900m,排高為8m(定額排高6m)。試計算吹填土方量及標準岸管長度。
題目:某港堆場吹填工程,吹填面積為15000平方米,原地面平均標高-2.3m,吹填設計標高+3m,根據經驗估計沉降量0.5m,吹填土與固結土的比為1.3 : 1,吹填流失率為10%,選用4500立方米/h絞吸挖泥船施工,排管管徑700mm,岸管長度2000m,浮管長度900m,排高為8m(定額排高6m)。試計算吹填土方量及標準岸管長度。

掃碼下載億題庫
精準題庫快速提分
參考答案吹填土方量計算

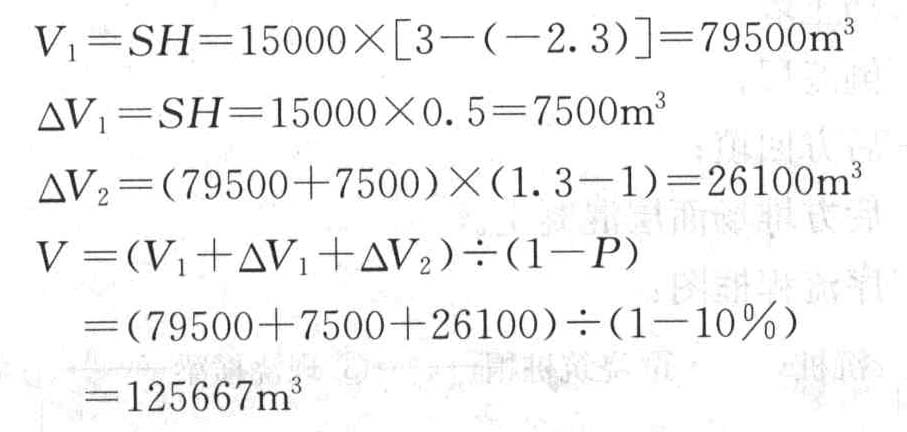

根據公式:
其中:
另解: 15000×(3+2.3+0.5)×1.3÷(l -10%) = 125667立方米
標準岸管長度=岸管長度+浮管長度×1.67+水下管長度×1.14+起排高×50=2000+900×1.67 + (8-6)×50= 3603m。
您可能感興趣的試題- 1 【建造師案例題】某港堆場吹填工程,吹填面積為15000平方米,原地面平均標高-2.3m,吹填設計標高+3m,根據經驗估計沉降量0.5m,吹填土與固結土的比為1.3:1,吹填流失率為10%,選用4500立方米/h絞吸挖泥船施工,排管管徑700mm,岸管長度2000m,浮管長度900m,排高為8m(定額排高6m)。試計算吹填土方量及標準岸管長度。
- 2 【建造師案例題】某辦公樓工程,建筑面積35 000平方米,地下2層,地上15層,框架筒體結構,外裝修為單元式玻璃幕墻和局部干掛石材。場區自然地面標高為-2.00m,基礎底標高為-6.90m,地下水位標高-7.50m,基礎范圍內土質為粉質黏土層。在建筑物北側,距外墻軸線2.5m處有一自東向西管徑為600mm的供水管線,埋深1.80m。 施工單位進場后,項目經理召集項目相關人員確定了基礎及結構施工期間的總體部署和主要施工方法:土方工程依據合同約定采用專業分包;底板施工前,在基坑外側將起重機安裝調試完成;結構施工至地上8層時安裝雙籠外用電梯;模板拆至5層時安裝懸挑卸料平臺;考慮到場區將來回填的需要,主體結構外架采用懸挑式腳手架;樓板及柱模板采用木膠合板,支撐體系采用碗扣式腳手架;核心筒采用大鋼模板施工。會后相關部門開始了施工準備工作。 合同履行過程中,發生了如下事件: 事件一:施工單位根據工作總體安排,首先將工程現場臨時用電安全專項方案報送監理工程師,得到了監理工程師的確認。隨后施工單位陸續上報了其他安全專項施工方案。 事件二:地下1層核心筒拆模后,發現其中一道墻體的底部有一孔洞(大小為0.30m×0.50m),監理工程師要求修補。 事件三:裝修期間,在地上10層,某管道安裝工獨自對焊工未焊完的管道接口進行施焊,結果引燃了正下方9層用于工程的幕墻保溫材料,引起火災。所幸正在進行幕墻作業的施工人員救火及時,無人員傷亡。 事件四:幕墻施工過程中,施工人員對單元式玻璃幕墻防火構造、變形縫及墻體轉角構造節點進行了隱蔽記錄,監理工程師提出了質疑。 事件二中,按步驟說明孔洞修補的做法。
- 3 【建造師案例題】某辦公樓工程,建筑面積35 000平方米,地下2層,地上15層,框架筒體結構,外裝修為單元式玻璃幕墻和局部干掛石材。場區自然地面標高為-2.00m,基礎底標高為-6.90m,地下水位標高-7.50m,基礎范圍內土質為粉質黏土層。在建筑物北側,距外墻軸線2.5m處有一自東向西管徑為600mm的供水管線,埋深1.80m。 施工單位進場后,項目經理召集項目相關人員確定了基礎及結構施工期間的總體部署和主要施工方法:土方工程依據合同約定采用專業分包;底板施工前,在基坑外側將起重機安裝調試完成;結構施工至地上8層時安裝雙籠外用電梯;模板拆至5層時安裝懸挑卸料平臺;考慮到場區將來回填的需要,主體結構外架采用懸挑式腳手架;樓板及柱模板采用木膠合板,支撐體系采用碗扣式腳手架;核心筒采用大鋼模板施工。會后相關部門開始了施工準備工作。 合同履行過程中,發生了如下事件: 事件一:施工單位根據工作總體安排,首先將工程現場臨時用電安全專項方案報送監理工程師,得到了監理工程師的確認。隨后施工單位陸續上報了其他安全專項施工方案。 事件二:地下1層核心筒拆模后,發現其中一道墻體的底部有一孔洞(大小為0.30m×0.50m),監理工程師要求修補。 事件三:裝修期間,在地上10層,某管道安裝工獨自對焊工未焊完的管道接口進行施焊,結果引燃了正下方9層用于工程的幕墻保溫材料,引起火災。所幸正在進行幕墻作業的施工人員救火及時,無人員傷亡。 事件四:幕墻施工過程中,施工人員對單元式玻璃幕墻防火構造、變形縫及墻體轉角構造節點進行了隱蔽記錄,監理工程師提出了質疑。 指出事件三中的不妥之處。
- 4 【建造師案例題】某工程建筑面積42108平方米,地下2層,地上10層,為框架結構筏形基礎,基槽深約7.6m。 在土方開挖前,由于業主告之現場地下無任何管線,施工單位便未對施工現場情況進行詳細的調查與了解,直接開始機械土方開挖作業。 在土方開挖過程中,挖掘機將地下埋深約5m處一供電電纜挖斷,造成附近居民大范圍斷電,也造成了一些施工電器的損壞,所幸沒有造成人員傷亡。 分析造成這起事故的原因是什么。
- 5 【建造師案例題】某工程建筑面積42108平方米,地下2層,地上10層,為框架結構筏形基礎,基槽深約7.6m。 在土方開挖前,由于業主告之現場地下無任何管線,施工單位便未對施工現場情況進行詳細的調查與了解,直接開始機械土方開挖作業。 在土方開挖過程中,挖掘機將地下埋深約5m處一供電電纜挖斷,造成附近居民大范圍斷電,也造成了一些施工電器的損壞,所幸沒有造成人員傷亡。 試述職業安全生產健康管理體系的建立流程。
- 6 【建造師案例題】某商務樓工程,建筑面積85 000平方米,地下2層,地上15層,為框架剪力墻結構,基礎埋深8.5 m,外墻為玻璃幕墻。外墻玻璃幕墻施工期間,在地上9層,有一幕墻安裝工正在安裝幕墻橫梁,發現有一處幕墻立柱與主體結構預埋件連接處焊縫裂開,正好有電焊機放在邊上,就對焊縫開裂處進行補焊。結果引燃了正下方腳手架竹笆,造成火宅。由于救火及時,火宅燒毀了8層、9層南立面的腳手架竹笆、圍網和堆放在10層室內的幕墻保溫材料,所幸無人員傷亡。 問題: 1.從危險源識別的角度分析事故發生的原因。 2.危險源識別的方法有哪些? 3.重大危險源控制系統的主要組成部分?
- 7 【建造師案例題】某工程建筑面積35 000 平方米,建筑高度115 m,為36層現澆框架-剪力墻前結構,地下2層,抗震設防烈度為8度,由某市建筑公司總承包,工程于2004年2月18日開工。工程開工后,由項目經理部質量負責人組織編制施工項目質量計劃。 問題 (1)項目經理部質量負責人組織編制施工項目質量計劃的做法對嗎?為什么? (2)施工項目質量計劃的編制要求有哪些? (3)項目質量控制的方針和基本程序是什么?
- 8 【建造師案例題】某辦公樓工程,建筑面積82 000平方米,地下三層,地上二十層,鋼筋混凝土框架剪力墻結構,距鄰近六層住宅樓7m,地基土層為粉質黏土和粉細砂,地下水為潛水。地下水位-9.5 m,自然地面-0.5 m,基礎為筏板基礎,埋深14.5 m,基礎底析混凝土厚1 500 mm,水泥采用普通硅酸鹽水泥,采取整體連續分層澆筑方式施工,基坑支護工程委托有資質的專業單位施工,降排的地下水用于現場機具、設備清洗,主體結構選擇有相應資質的A勞務公司作為勞務分包,并簽訂了勞務分包合同。合同履行過程中,發生了下列事件。 事件1,基坑支護工程專業施工單位提出了基坑支護降水采用“排樁+錨桿+降水井”方案,施工總承包單位要求基坑支護降水方案進行比選后確定。 事件2,底板混凝土施工中,混凝土澆筑從高處開始,沿短邊方向自一端向另一端進行,在混凝土澆筑完12 h內對混凝土表面進行保溫保濕養護,養護持續7d。養護至72 h時,測溫顯示混凝土內部溫度70攝氏度,混凝土表面溫度35攝氏度。 事件3,結構施工至十層時,工期嚴重滯后。為保證工期,A勞務公司將部分工程分包給了另一家有相應資質的B勞務公司,B勞務公司進場工人100人,因場地狹小,B勞務公司將工人安排在本工程地下室居住。工人上崗前,項目部安全員向施工作業班組進行了安全技術交底,雙方簽字確認。 問題 (1)事件1中,適用于本工程的基坑支護降水方案還有哪些? (2)降排的地下水還可用于施工現場哪些方面? (3)指出事件2中底板大體積混凝土澆筑及養護的不妥之處,并說明正確做法。 (4)指出事件3中的不妥之處,并分別說明理由。
- 9 【建造師案例題】某建筑工程,建筑面積35 000 平方米,地下二層,筏板基礎;地上二十五層,鋼筋混凝土剪力墻結構,室內隔墻采用加氣混凝土砌塊,建設單位依法選擇了施工總承包單位,簽訂了施工總承包合同,合同約定:室內墻體等部分材料由建設單位采購,建設單位同意施工總承包單位將部分工程依法分包和管理。合同履行過程中,發生了下列事件。 事件1,施工總承包單位項目經理安排項目技術負責人組織編制《項目管理實施規劃》,并提出了編制工作程序和施工總平面圖現場管理總體要求,施工總平面圖現場管理總體要求包括“安全有序”、“不損害公眾利益”兩項內容。 事件2,施工總承包單位編制了《項目安全管理實施計劃》,內容包括:“項目安全管理目標”、“項目安全管理機構和職責”、“項目安全管理主要措施”三方面內容,并規定項目安全管理工作貫穿施工階段。 事件3,施工總承包單位按照“分包單位必須具有營業許可證、必須經過建設單位同意”等分包單位選擇原則,選擇了裙房結構工程的分包單位。雙方合同約定分包工程技術資料由分包單位整理、保管,并承擔相關費用。分包單位以其簽約得到建設單位批準為由,直接向建設單位申請支付分包工程款。 事件4,建設單位采購的一批墻體砌塊經施工總承包單位進場檢驗發現,墻體砌塊導熱性能指標不符合設計文件要求。建設單位以指標值超差不大為由,書面指令施工總承包單位使用該批砌塊,施工總承包單位執行了指令。監理單位對此事發出了整改通知,并報告了主管部門,地方行政主管部門依法查處了這一事件。 事件5,當?shù)匦姓鞴懿块T對施工總承包單位違反施工規范強制性條文的行為,在當?shù)亟ㄖ袌?chǎng)誠信記錄平臺上進行了公布,公布期限為6個月。公布后,當?shù)匦姓鞴懿块T結合企業整改情況,將公布期限調整為4個月。國家住房和城鄉建設部在全國進行公布,公布期限4個月。 問題 (1)事件1中,項目經理的做法有何不妥?項目管理實施規劃編制工作程序包括哪些內容?施工總平面圖現場管理總體要求還應包括哪些內容? (2)事件2中,項目安全管理實施計劃還應包括哪些內容?工程總承包項目安全管理工作應貫穿哪些階段? (3)指出事件3中施工總承包單位和分包單位做法的不妥之處,并分別說明正確做法。 (4)依據《民用建筑節能管理規定》,當?shù)匦姓鞴懿块T就事件4,可以對建設、施工、監理單位給予怎樣的處罰? (5)事件5中,當?shù)匦姓鞴懿块T及國家住房和城鄉建設部公布誠信行為記錄的做法是否妥當?全國、省級不良誠信行為記錄的公布期限各是多少?
- 10 【建造師案例題】某港堆場吹填工程,吹填面積為15000平方米,原地面平均標高-2.3m,吹填設計標高+3m,根據經驗估計沉降量0.5m,吹填土與固結土的比為1.3 : 1,吹填流失率為10%,選用4500立方米/h絞吸挖泥船施工,排管管徑700mm,岸管長度2000m,浮管長度900m,排高為8m(定額排高6m)。試計算吹填土方量及標準岸管長度。
熱門試題換一換
- 施工圖預算的構成有( )。
- 某水庫工程即將蓄水,以下說法正確的是( )。
- 在巖石的走向、傾斜不利于邊坡穩定及施工安全的地帶,路塹應該( ),并采取( )的措施。
- 土力學中反映土的透水性的指標是( )(m/s)。
- 鍋爐本體不包括()部件。
- 水利工程中,在批準的初步設計或加深的可行性研究報告的基礎上,將確定的工程設計方案進一步具體化,詳細定出總體布置和各建筑物的輪廓尺寸、標高、材料類型、工藝要求和技術要求等的設計階段為()。
- 在邊坡的破壞形式中,()是分布最廣、危害最大的一種。
- 根據“計價規范”的規定,單價合同工程計量的下列結果中,有效的是( )。
- 指出施工方案中水泥碎石基層錯誤之處并給出正確做法。
- 用作吊索的鋼絲繩,若采用2個以上吊點起吊時,每個吊點處吊索與水平線的夾角不應小于( )。
億題庫—讓考試變得更簡單
已有600萬用戶下載
j4wL4
