  • 建造師案例題某工程的時標網絡計劃如圖8-1所示。工程進展到第5、第10和第15個月底時,分別檢查了工程進度,相應地繪制了三條實際進度前鋒線,如圖8-1中的點畫線所示。 問題 (1)計算第5和第10個月底的已完工作預算成本(累計值)各為多少? (2)分析第5和第10個月底的成本偏差。 (3)分析第5和第10個月底的進度偏差及進度績效。 (4)根據第5和第10個月底實際進度前鋒線分析工程進度情況。 (5)第15個月底檢查時,工作⑦~⑨因為特殊惡劣天氣造成工期拖延1個月,施工單位損失3萬元。因此,施工單位提出要求工期延長1個月和費用索賠3萬元。問:造價工程師應批準工期、費用索賠多少?為什么?

掃碼下載億題庫

精準題庫快速提分

參考答案

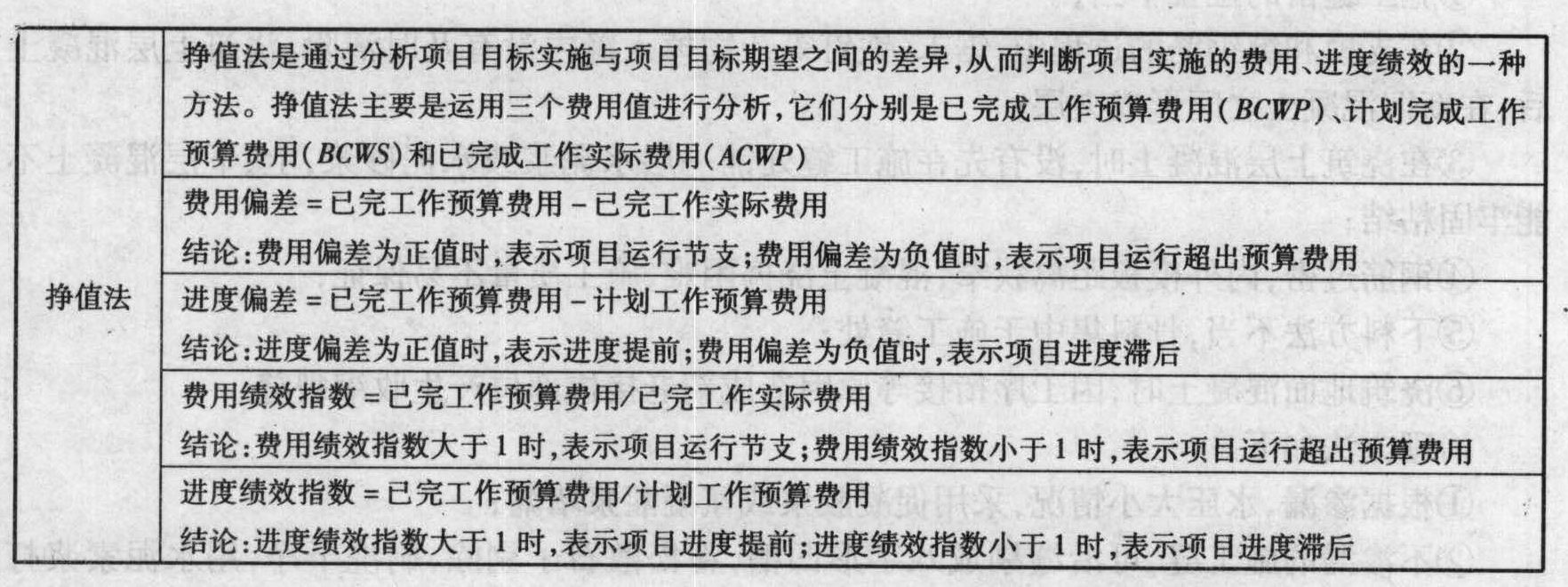

1A421020網絡計劃技術的應用與1A424040成本控制方法。在建筑工程中的應用本案例是時標網絡計劃與掙值法相結合的一道典型案例,要求考生重點掌握實際進度前鋒線的繪制、進度與成本偏差的計算以及索賠問題的處理。掙值法的相關知識如下表所示。
(1)第5個月底已完工作預算成本為:20+6+4=30萬元。第10個月底已完工作預算成本為:80+6 ×3=98萬元。
(2)第5個月底的成本偏差=已完工作預算成本-已完工作實際成本=30-45=-15萬元即:成本增加15萬元。第10個月底成本偏差=98-85=13萬元,即:成本節約13萬元。
(3)分析進度偏差為:進度偏差=已完工作預算成本-計劃工作預算成本。第5個月底,進度偏差=30-40=-10萬元,即:進度拖延10萬元;進度績效=30/40=0.75,進度只完成了75%。第10個月底,進度偏差=98-90=8萬元,即:進度提前8萬元;進度績效=98/90=1.09,進度提前了9%。
(4)第5個月底,工程進度情況為:②→③工作進度正常;②→⑤工作拖延1個月,將影響工期1個月,因為是關鍵工作;②→④工作拖延2個月,不影響工期,因為有2個月總時差;第10個月底,工程進度情況為:③→⑦工作拖延1個月,不影響工期,因為有2個月總時差;⑤→⑥工作提前2個月,有可能縮短工期2個月,因為是關鍵工作;④→⑧工作拖延1個月,但不影響工程進度,因為有2個月的機動時間。
(5)造價工程師應批準延長工期1個月;費用索賠不應批準。因為特殊惡劣的氣候條件應按不可抗力處理,造成的工期拖延,可以要求順延;但不能要求賠償經濟損失。
