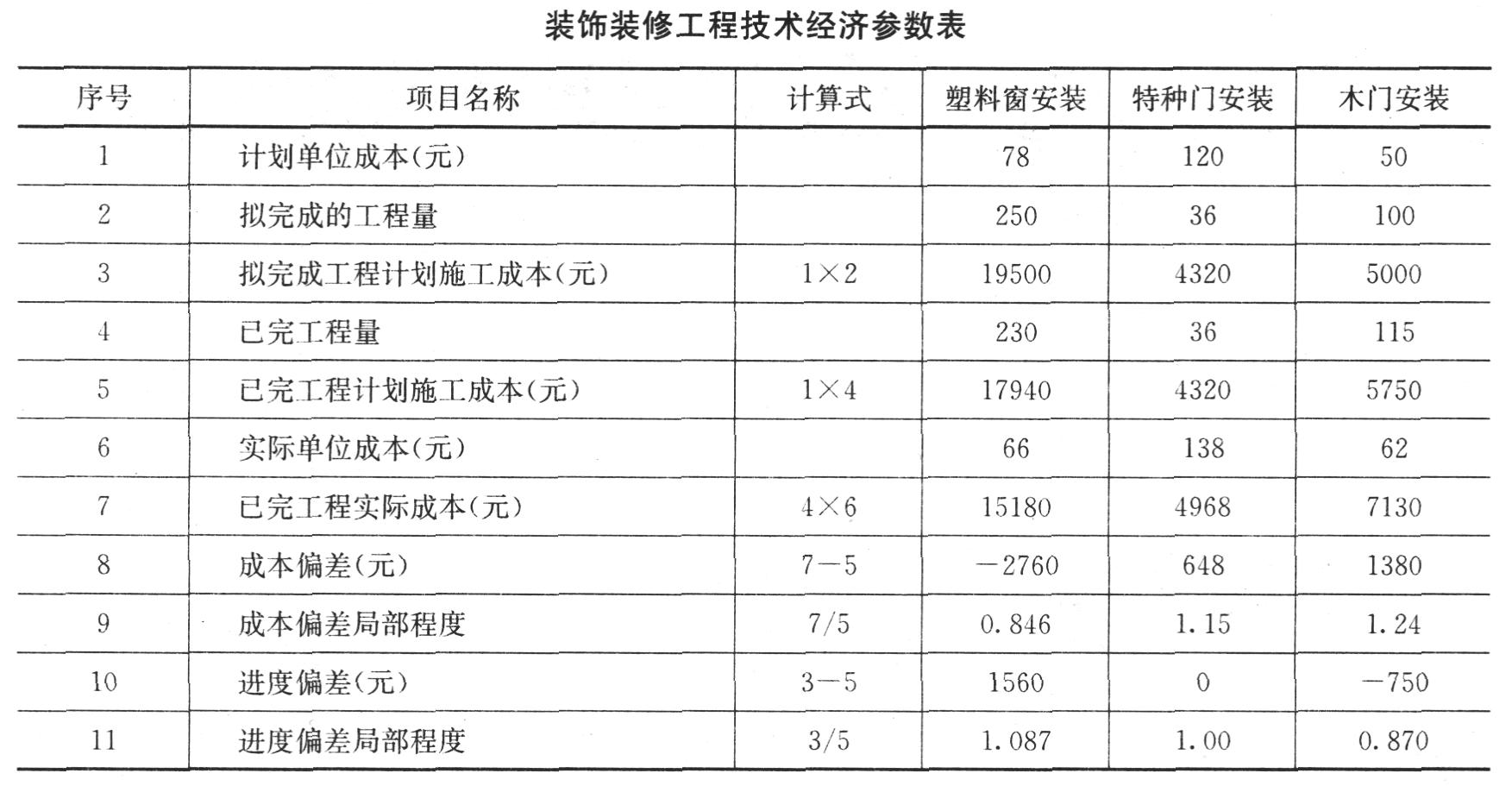

- 建造師案例題某城市圖書館工程項目,結構主體已施工完成,目前進行裝飾裝修工程的施工,其中門窗子分部工程中有塑料門窗安裝、特種門安裝、門窗玻璃安裝三個分項工程,在上個月的施工中,主要技術經濟參數如下表所示。

判定工程中塑料窗安裝、特種門安裝、木門安裝的施工成本偏差、進度偏差。

掃碼下載億題庫
精準題庫快速提分
參考答案進行成本控制的確定
(1)完成表格的各項數據:
(2)判定工程中塑料窗安裝、特種門安裝、木門安裝的施工成本偏差:
塑料窗安裝施工成本偏差:15180-17940=-2760元 成本節支2760元;
特種門安裝施工成本偏差:4968-4320=648元 成本超支648元;
木門安裝施工成本偏差:7130-5750=1380 成本超支1380元。
(3)判定工程中塑料窗安裝、特種門安裝、木門安裝的進度偏差:
塑料窗安裝施工進度偏差:19500-17940=1560元 工程進度拖延;
特種門安裝施工進度偏差:4320-4320=0元 成工程進度與計劃一致;
木門安裝施工進度偏差:5000-5750=-750 工程進度提前。
您可能感興趣的試題- 1 【單選題】在某項目的施工過程中,已完工作預算費用(BCWP)、計劃工作預算費用(BCWS)及已完工作實際費用(ACWP)三條曲線的關系圖預示可能發生涉及項目成敗的重大問題,則該贏得值圖所反映的應是( )。
- A 、BCWP與ACWP兩條曲線越來越靠近
- B 、三條曲線都平穩的上升
- C 、BCWP與BCWS兩條曲線越來越靠近
- D 、三條曲線離散度不斷增加
- 2 【建造師案例題】北方某市新建市民圖書館工程,為全現澆框架-剪力墻結構,周圈為框架結構,核心筒為剪力墻體,該圖書館地上12層,施工時核心筒部位進度提前周圈框架一層。 本工程剪力墻采用大鋼模,框架部分模板體系采用覆膜多層板。結構施工期間正值秋季大風天氣,風力達五級以上,對高處作業安全造成極大影響??紤]到工期緊張,仍繼續進行結構施工。 為了搶工期,施工單位擬盡早拆除模板,進入后續施工,監理工程師以施工單位上報模板專項施工方案中缺少模板拆除相關內容為由,不予批準。 風力達五級時,施工單位繼續作業是否妥當?簡述理由。
- 3 【建造師案例題】北方某市新建市民圖書館工程,為全現澆框架-剪力墻結構,周圈為框架結構,核心筒為剪力墻體,該圖書館地上12層,施工時核心筒部位進度提前周圈框架一層。 本工程剪力墻采用大鋼模,框架部分模板體系采用覆膜多層板。結構施工期間正值秋季大風天氣,風力達五級以上,對高處作業安全造成極大影響。考慮到工期緊張,仍繼續進行結構施工。 為了搶工期,施工單位擬盡早拆除模板,進入后續施工,監理工程師以施工單位上報模板專項施工方案中缺少模板拆除相關內容為由,不予批準。 簡述高處作業的基本安全要點。
- 4 【建造師案例題】北方某市新建市民圖書館工程,為全現澆框架-剪力墻結構,周圈為框架結構,核心筒為剪力墻體,該圖書館地上12層,施工時核心筒部位進度提前周圈框架一層。 本工程剪力墻采用大鋼模,框架部分模板體系采用覆膜多層板。結構施工期間正值秋季大風天氣,風力達五級以上,對高處作業安全造成極大影響??紤]到工期緊張,仍繼續進行結構施工。 為了搶工期,施工單位擬盡早拆除模板,進入后續施工,監理工程師以施工單位上報模板專項施工方案中缺少模板拆除相關內容為由,不予批準。 監理工程師做法是否妥當?并簡述理由。
- 5 【建造師案例題】北方某市新建市民圖書館工程,為全現澆框架-剪力墻結構,周圈為框架結構,核心筒為剪力墻體,該圖書館地上12層,施工時核心筒部位進度提前周圈框架一層。 本工程剪力墻采用大鋼模,框架部分模板體系采用覆膜多層板。結構施工期間正值秋季大風天氣,風力達五級以上,對高處作業安全造成極大影響??紤]到工期緊張,仍繼續進行結構施工。 為了搶工期,施工單位擬盡早拆除模板,進入后續施工,監理工程師以施工單位上報模板專項施工方案中缺少模板拆除相關內容為由,不予批準。 簡述模板專項施工方案應包括哪些主要內容。
- 6 【建造師案例題】北方某市新建市民圖書館工程,為全現澆框架-剪力墻結構,周圈為框架結構,核心筒為剪力墻體,該圖書館地上12層,施工時核心筒部位進度提前周圈框架一層。 本工程剪力墻采用大鋼模,框架部分模板體系采用覆膜多層板。結構施工期間正值秋季大風天氣,風力達五級以上,對高處作業安全造成極大影響??紤]到工期緊張,仍繼續進行結構施工。 為了搶工期,施工單位擬盡早拆除模板,進入后續施工,監理工程師以施工單位上報模板專項施工方案中缺少模板拆除相關內容為由,不予批準。 簡述模板拆除的時機及拆除順序和方法有何規定。
- 7 【建造師案例題】某城市圖書館工程項目,結構主體已施工完成,目前進行裝飾裝修工程的施工,其中門窗子分部工程中有塑料門窗安裝、特種門安裝、門窗玻璃安裝三個分項工程,在上個月的施工中,主要技術經濟參數如下表所示。

簡述項目成本控制過程。
- 8 【建造師案例題】某城市圖書館工程項目,結構主體已施工完成,目前進行裝飾裝修工程的施工,其中門窗子分部工程中有塑料門窗安裝、特種門安裝、門窗玻璃安裝三個分項工程,在上個月的施工中,主要技術經濟參數如下表所示。

項目經理部如何進行成本控制?
- 9 【建造師案例題】某城市圖書館工程項目,結構主體已施工完成,目前進行裝飾裝修工程的施工,其中門窗子分部工程中有塑料門窗安裝、特種門安裝、門窗玻璃安裝三個分項工程,在上個月的施工中,主要技術經濟參數如下表所示。

施工項目成本控制的內容是什么?
- 10 【多選題】某工程項目工程主體結構已基本完工,由于建設單位未依約支付相應工程款,施工單位提出解除合同并通知了建設單位。雙方在協商時各自提出了自己的觀點,這些觀點中正確的是( )。
- A 、合同解除后,對于主體未完成部分的工程,施工單位有義務完成
- B 、合同解除后,已完的工程部分應予拆除恢復原狀
- C 、合同的解除須經法院或仲裁確認后才生效
- D 、合同解除后,對于未完部分的工程終止履行
- E 、施工單位要求解除合同,同時可以要求賠償損失
熱門試題換一換
- 在下列解決方式中,由( )主持或參與的調解,屬于行政調解。
- 若計算工期不等于計劃工期,當網絡計劃中工作A的緊后工作都是關鍵工作時,則工作A的( )。
- 在委托代理中,委托授權書的內容不包括()。
- 指出招標人與中標企業6月12日簽訂合同是否妥當,并說明理由。
- 基坑、槽土方開挖安全專項施工方案須進行專家論證的最小深度是()m。
- 某單代號網絡計劃如下圖,其計算工期是()天。
- 下列選項中關于各種法的形式的說法正確的有()。
- 依據背景資料壓力級別判斷該調壓站的類型。
- 施工現場必須設置“五牌一圖”,其中“一圖”指的是()。
- 下列法律后果中,屬于民事責任承擔方式的是( )。
